一座倾斜的大楼还能原封不动的重新站立?外行听起来也许是个笑话,可是行业专家们使用顶升纠偏法就做到了,我们一起见证事业~~
项目配景:2002年宁波市鄞县人民政府整体搬家至都会的南部,随后鄞州人民医院搬家至原鄞州人民政府办公楼,同时搬家并划入鄞州人民医院办公用房的有鄞县供销社办公楼等县级机关办公楼,在划入的办公楼中有3幢被判断为危房。以原鄞县供销社办公大楼为例,使用顶升纠偏法举行纠偏。
项目名称:鄞县供销社办公大楼
建设时间:1984年
修建面积:1783平方米
项目判断效果:
衡宇整体向西倾斜11.0‰,凌驾《危险衡宇判断标准JGJ125-99》(2004版)之划定的7‰;
被判断衡宇底层至五层砌筑砖强度品级评定为MU7.5、砌筑砂浆强度推定值划分为1.0MPa、1.2MPa、1.8MPa、1.1MPa、1.3MPa,墙体承载力不知足要求;
阳台栏板局部因钢筋锈蚀膨胀而爆发裂痕;阵势低洼,台风洪水季节一楼室内进水深度最高抵达20cm,严重影响衡宇的正常使用。
加固纠偏计划
基础加固计划
由于锚杆静压桩具有设计理论成熟、施工无邪利便、工艺成熟、质量可靠、价钱低廉等优点,该项目接纳锚杆静压桩加固基础,通过合理的布桩减小基础的不匀称沉降,避免加固纠偏后重新泛起倾斜征象。
上部结构加固计划
经盘算,衡宇一、二层墙体承载力缺乏,设计接纳根除原有墙体粉刷层,在墙体双面挂钢筋网、两面钢筋网通过对穿拉结筋举行拉接,然后喷射高标号砂浆的要领举行加固。
纠偏计划的选择
修建纠偏计划约有30余种,总体可分5大类,即迫降法、顶升法、预留法、横向加载法和综正当。凭证被纠偏修建物的自身结构、地基基础、变形现状等情形团结使用情形综合确定选用要领。
在上述要领中,横向加载法、预留法及综正当不适用本楼。只有迫降法及顶升法可供选择。迫降法纠偏是在楼房沉降少的一侧取土,迫使少沉侧加速沉降,抵达两侧沉降大致平衡,这样纠偏后,楼房的高程会有所降低。顶升规则是在大楼多沉的一侧接纳千斤顶顶升,让楼房两侧高程大致相同,或接纳多个千斤顶将大楼整体顶升,在顶升历程中让少沉侧抬升稍高一点,可抵达纠偏的目的。显而易见,顶升法可凭证需要将楼房抬升至理想的高度。
由于该楼使用多年,沉降量大、阵势低洼、排水不畅,汛期时一楼经常遭受水淹,严重时积水深达50cm,影响了正常使用。很显然,该楼接纳迫降纠偏法亦是不对适的,只有接纳顶升纠偏法,才华既抵达纠偏的目的,又能抬升一层地面标高,彻底解决洪水倒灌问题。
加固纠偏设计与施工
基础加固设计与施工

凭证承载力盘算,设计锚杆静压桩25根,平面安排如图1所示。静压桩接纳C25钢筋混凝土预制方桩,桩截面250mm×250mm,每节桩长2m,单桩承载力设计值300kN,最终压桩力为450kN,以最终压桩力来控制桩的长度。
图1 锚杆静压平面安排示意图
锚杆静压桩施工要求:
第一,桩位孔必需确保上小下大,以提高封桩效果。
第二,压桩时要严酷控制桩的笔直度。
第三,每个讨论焊接完毕,必需有专人举行检查,确保焊接可靠。
第四,封桩前必需将水位降究竟板以下,洗濯桩头及周围孔壁并用毛巾揩干,刷界面剂一道,然后用C30微膨胀细石混凝土浇灌密实。
上部结构加固设计与施工

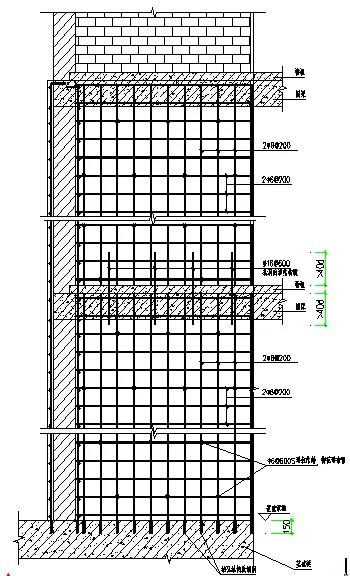

一层、二层承重墙两面根除原粉刷层后,在水平和竖向安排钢筋网,水平向钢筋网φ6@200,竖向钢筋网φ8@200,两面钢筋网片之间接纳φ6拉结筋,拉结点的双向间距凭证砌体灰缝现真相形酌情调解,一样平常为600mm左右,门窗洞口边适当加密,然后喷射50cm厚M10水泥砂浆,如图2所示。墙体裂痕接纳压力灌注环氧树脂胶法举行加固。
图2 上部结构示意图
墙体加固施工要点:
第一, 原墙面粉刷层凿除时不得用电镐、风镐等攻击力大的工具举行施工,必需用人工轻凿,以免对墙体结构层爆发破损。
第二, 用清洁的压力水洗濯墙面,并剔除已松动的砌筑砂浆,冲洗时配合钢丝刷刷洗。
第三, 两面钢筋网按设计布设,拉结筋必需安排在灰缝处,镌汰拉结筋钻孔对砖块的破损,通过拉结筋将钢筋网牢靠牢靠。
第四, 喷射砂浆前,用高标号水泥砂浆贴饼或冲筋的要领做好喷射厚度控制点,控制点间距1.5m~2.0m,并对阳角举行模板支设,凭证窗口的详细尺寸加工窗口模板,确保窗口处喷的厚度准确,阳角朴直。喷射砂浆施事情业宜分段分片、自下而上依次举行,喷射厚度一样平常控制在35m~40mm,水泥砂浆抹平厚度10m~15mm,加固面层总厚度50mm。外貌修补事情是包管喷射平整度的不可缺氨赡一个环节,缺角、凹陷的地方补平,凸出部分以刮尺刮平,并在砂浆终凝后用同强度水泥砂浆抹平。
第五, 砂浆养护,喷射砂浆的养护是预防砂浆裂痕的要害工序,该项事情组织专门认真砂浆养护事情作业职员,每层配不小于50m水管2根,水枪2把,砂浆喷射4~6小时即最先喷水养护,天天喷水不少于两遍,包管砂浆充分湿度,一样平常养护7天。
纠偏设计
(1)纠偏前,需要先加固周边衡宇与拟顶升衡宇的毗连部位,然后对毗连部位举行疏散。本工程五层部分西面及北面均与二层隶属房有连结,东面二层部分与北面一层隶属房之间有连结;二层与五层毗连部位需要增设楼梯及电梯井至五层,以是需先拆除原二层楼梯间及过道,分层工具两幢衡宇单独顶升,待顶升完成后再增设楼梯间及电梯井。

(2)托盘设计:在钢筋混凝土基础顶面400处设置顶升托换梁,由此形成托盘系统,托盘主筋在立柱部位需接纳植筋锚固,并增设抗剪筋,如图3所示。托换梁高420,主筋4Φ18,箍筋φ8@150。
图3 基础托换安排平面图

(3)千斤顶安排设计:该工程共安排千斤顶128只,每只千斤顶额定顶升力为320kN,现实受到的顶升力为150kN。千斤顶上部为钢筋混凝土托盘,下部为钢筋混凝土基础,如图4所示。
图4 千斤顶安排平面图
(4)各千斤顶顶升量设计:顶升纠偏前再次丈量各角点倾斜值,施工单位同医院协商顶升后一楼±0.000标高,以此确定本次每个千斤顶的顶升量,顶升前五层办公楼向西最大倾斜率为14.2‰,倾斜率大于《危险衡宇判断标准》(JGJ125-99-2004)中的划定限值。东二层向西最大倾斜率为9.4‰。本次各千斤顶顶升量最小值为500mm,最大值为750.8mm,如图5所示。

图5 各部位顶升量平面图
(5)顶升缝恢复:立柱钢筋接纳帮条焊焊接牢靠,然后接纳灌浆料恢复;关于墙体上的顶升缝首先砌筑砖块,留下20m~30cm间隙用C25微膨胀细石混凝土举行填充。
一楼倾轧地面设计与施工
一楼倾轧地面设计
一楼倾轧地面(预应力多孔板)在顶升之前静力切割拆除放弃,待加固墙体基础时,墙内侧板以下部位接纳板墙法加固,用来弃捐楼板,楼板接纳现浇钢筋混凝土楼板,如图6所示。

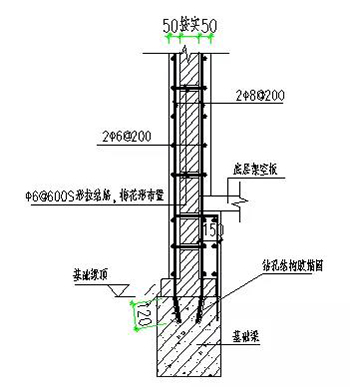

图6 墙体纵筋在基础中的锚固
一楼倾轧地面施工
板墙加固钢筋、墙体钢筋网片、楼板钢筋同时施工,板墙混凝土与楼板混凝土一起浇筑。
顶升纠偏完成后,所有千斤顶的顶升量与设计值完全吻合,楼房倾斜率由纠偏前的14.2‰降到2.6‰,远远知足规范要求。在纠偏的同时,将一楼地面整体抬升了500cm,衡宇在扶正的同时彻底解决了一楼洪水倒灌问题。
墙体加固后经检测和盘算,墙体承载力完全切合规范要求,有用地消除了清静隐患。
该工程于2017年3月完工,经由一年多时间的使用现在一切正常,雨季时再未爆发浸水征象;加固后的结构未见爆发裂痕;跟踪沉降监测数据批注,衡宇沉降已经稳固,基础加固抵达了预期的目的。
作者:张国耀
单位:宁波市鄞州人民医院
